Sanierung alter Kraftwerke

Vor wenigen Tagen wurde das von Fonrich New Energy betreute Renovierungsprojekt von 37 Generatoranschlusskästen in Jiaxing erfolgreich abgeschlossen. Der von Fonrich entworfene und durchgeführte Renovierungsplan sowie die hochwertigen Produkte und Dienstleistungen fanden bei den Eigentümern große Anerkennung.

Standortbesichtigung in der frühen Projektphase

    Die Ingenieure von Fonrich haben eine detaillierte und gründliche Voruntersuchung des Sanierungsvorhabens durchgeführt. Die Anzahl der Generatoranschlusskästen auf dem Dach dieses Projekts ist gering, aber verstreut. Wenn die herkömmliche drahtgebundene Kommunikationsmethode verwendet wird, können folgende Probleme auftreten: 1. Es beeinträchtigt die Ästhetik des Gebäudes; 2. . Aufgrund von Standortfaktoren ist eine große Anzahl von 485 Leitungen erforderlich, um den wirtschaftlichen Nutzen des Projekts zu beeinflussen; 3. Der Kommunikationsabstand zwischen Dach und Dach dieses Projekts ist kurz, und die meisten Blockierungsfaktoren sind der Höhenunterschied zwischen den Dächern, der zu unregelmäßiger Verkabelung führen und die Kommunikationsqualität beeinträchtigen kann.

    Basierend auf den oben genannten Faktoren empfahl der Ingenieur dem Kunden die drahtlose Kommunikationslösung. Das Umbauprojekt von 37 Generatoranschlusskästen ist dieses Mal auf drei Bereiche verteilt. Wir wählen einen Bereich (15 Einheiten) für eine detaillierte Einführung aus, damit jeder den detaillierten Prozess und die damit verbundenen Details des Umbaus des alten Kraftwerks verstehen kann.


Spezifische Renovierungsdetails

Für den Anwendungsfall der drahtlosen Kommunikationstechnik berücksichtigte der Ingenieur bei der Auswahl der Antennenhalterung umfassend mehrere Aspekte wie Korrosionsbeständigkeit, hohe Temperaturbeständigkeit und Benutzerfreundlichkeit und wählte ein PVC-Rohr (Durchmesser 2,0 cm, Länge 75 cm) als Antennenhalterung, wie in der Abbildung unten dargestellt.

Sanierung alter Kraftwerke(pic1)

Antennenhalterung


Es gibt zwei Installationsmethoden:

1. Es wird zwischen den beiden Paneelen installiert, mit einem Eintauchabstand von 60 cm und einem Ausfahrabstand von 15 cm (es wurde von der PVsyst-Software analysiert und die Auswirkungen auf das System können ignoriert werden).

2. Setzen Sie es auf die Blitzschutz-Eisenstange auf dem Dach (da sich mehr als ein Dutzend Blitzschutz-Eisenstangen auf dem Dach befinden, ist nur eine belegt, sodass der Aufprall ignoriert werden kann).

Was den Blitzschutz betrifft, so werden die Gewitter vor Ort auf der Grundlage der jährlichen durchschnittlichen Anzahl von Gewittertagen in der Stadt Jiaxing von 40 Tagen in direkte Blitze und indirekte Blitze unterteilt. Bei der Isolierung von PVC-Rohren wird kein indirekter Blitz berücksichtigt. Der Koeffizient liegt über P90.

Da die drahtlose Lösung ausgewählt ist, muss das Gateway installiert werden, um die Überwachungsdaten des Anschlusskastens zu empfangen. Das Gateway kommuniziert mit der Kommunikationsverwaltungsmaschine über eine kabelgebundene RS485-Kommunikation. Die Kommunikationsverwaltungsmaschine befindet sich im Wechselrichterraum, sodass das Gateway auf dem Dach des Wechselrichterraums platziert ist. Die Site-Verteilung ist in der folgenden Abbildung dargestellt:

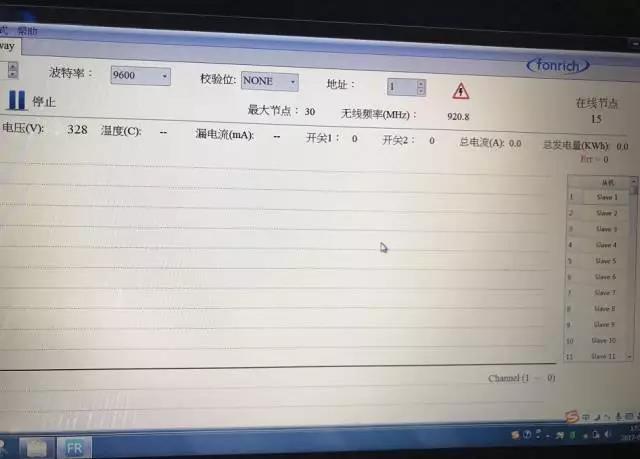

Sanierung alter Kraftwerke(pic2)

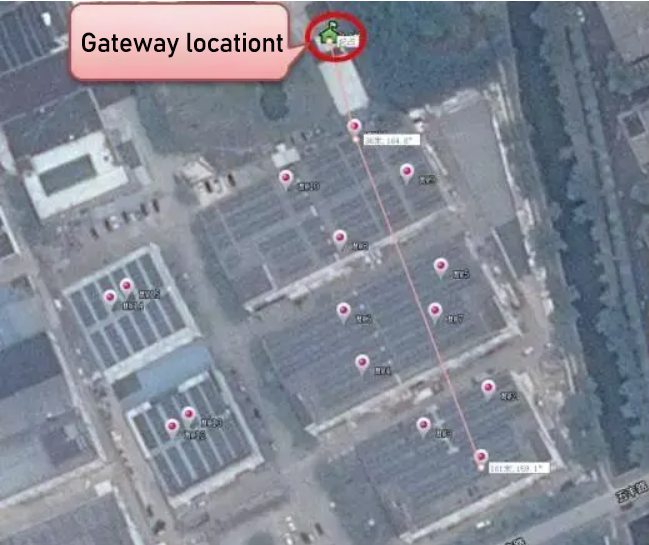

Satellitenkarte der Verteilung von Anschlusskästen und Gateways

Unter diesen ist die Überwachung des MW1-Sammelkastens am weitesten vom Gateway entfernt, die Luftlinie beträgt 161 Meter, es gibt zwei Abschirmungen durch Dächer und der Höhenunterschied beträgt etwa 10 Meter. Die Überwachung des MW11-Sammelkastens ist dem Gateway am nächsten, mit einer Luftlinie von 36 Metern ohne offensichtliche Hindernisse.

Die Sanierungssituation vor Ort wird in folgender Legendengruppe dargestellt:

Sanierung alter Kraftwerke(pic3)

Vergleichsdiagramm des Generatoranschlusskastens vor und nach der Transformation

Sanierung alter Kraftwerke(pic4)

Diagramm zur Platzierung der drahtlosen Kommunikationsantenne

Berücksichtigt man bei der Platzierung des Gateways, dass das Gateway über 485 mit dem Wechselrichter kommunizieren muss und der Wechselrichter dann die gesammelten Daten des Gateways drahtlos an das Daten-Backend sendet, kann das Gateway nur in dem Raum platziert werden, in dem sich der Wechselrichter befindet. Auf dem Dach wird der Strom über den 220-V-Wechselstrom im Wechselrichterraum bezogen.

Sanierung alter Kraftwerke(pic5)

Diagramm zur Platzierung der Gateway-Antenne

Ergebnisse des Kommunikationstests: Beim Host-Computer-Test werden die Überwachungsdaten von 15 Combiner-Boxen alle korrekt gelesen.

Sanierung alter Kraftwerke(pic6)
Sanierung alter Kraftwerke(pic7)

Bisher ist das Projekt zur Sanierung des Generatoranschlusskastens dieses Kraftwerks perfekt abgeschlossen worden. Die Mitarbeiter von Fonrich haben von der Voruntersuchung vor Ort über die Konzeption bis hin zur anschließenden Installation ihre ausgeprägten professionellen Qualitäten unter Beweis gestellt. Sie nutzen wissenschaftliche Methoden und hervorragende Technologie, um das alte Kraftwerk wieder zum Laufen zu bringen. Auf dem Weg zu einem verfeinerten Datenmanagement.


TAG: fonrich
WeChat
微信二维码
Top
xiaoxi

Contact Us

Name *
Company Name *
Website
Email *
Phone *
State/Province
Inquiry Type *
Products of Interest *
Message

Fields with * are required
